一、工程概況
案例工程為高層住宅小區項目,并設有地下車庫及配套用房等輔助設施,基礎形式多為樁筏基礎、筏板基礎,并涉及獨立基礎、柱下條形基礎;地下車庫底板、頂板、砼墻設置有后澆帶。筏板選用C35混凝土,抗?jié)B等級P6。頂板、墻、柱選用C35混凝土,抗?jié)B等級P6。后澆帶留設寬度800mm,選用高于兩側一個等級的摻膨脹劑無收縮混凝土澆筑。
二、對后澆帶的留設要求
1、對后澆帶的要求
1.1后澆帶是為在現澆鋼筋混凝土結構施工過程中,克服由于溫度、收縮而可能產生有害裂縫而設置的臨時施工縫。該縫需根據設計要求保留一段時間后再澆筑,將整個結構連成整體。
1.2在后澆帶構造中,除圖中注明者外,后澆帶鋼筋應該按貫通留筋。
1.3后澆帶的設置距離,應考慮在有效降低溫差和收縮應力的條件下,通過計算來獲得。在正常的施工條件下,參照《混凝土結構工程施工質量驗收規范》的相關規定施工。
1.4沉降后澆帶在主體封頂后,根據沉降記錄,由設計單位確認后方可封閉;收縮后澆帶應該在兩側混凝土齡期達到45d后方可封閉。
1.5后澆帶的寬度應考慮施工簡便,避免應力集中。一般其寬度為70~100cm。根據本工程設計要求,后澆帶寬度800mm。后澆帶內的鋼筋應完好保存。
1.6地下室后澆帶必須采取覆蓋保護措施,凡因留置后澆帶而形成較大懸臂的部位應加支撐,待后澆帶砼澆筑后強度達到100%時才能拆除。
1.7后澆帶填筑前必須全面進行清理干凈。如地下室積水,應抽排干凈并清除干凈該處余泥渣物,用水沖洗干凈后,方能澆筑砼。
2、后澆帶的留設
2.1后澆帶部位的模板支承體系應以其兩側軸線為界,自成一獨立體系,同時又要確保與整體支承系統共同受力,即當相鄰結構施工時,后澆帶部位的支承架參與整體支承系統共同受力,但當相鄰結構模板及支承架拆除后,后澆帶部位的支承架及模板獨立工作的性能不變,后澆帶兩側混凝土結構與模板間應不產生間隙,后澆帶混凝土澆筑后接縫平順。
2.2后澆帶部位的模板支承體系必須在后澆帶部位的砼達到設計要求的100%后,方可拆除,板部位的后澆帶模板支撐時,兩側考慮采用鋼板網,其安裝方法按常規操作。
2.3地下室后澆帶施工中,底板、外墻后澆帶防水是兩個值得注意的問題。為防止地下水產生突涌,采用對底板后澆帶處混凝土墊層施工進行加厚、提高混凝土強度等級,局部配筋等措施(見下圖)圖中①處附加筋為B16@200。
2.4基礎底板后澆帶支護,如下圖所示

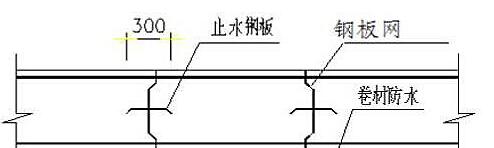

2.5由于施工中支模加固、混凝土澆搗等影響,極易造成護墻及防水層的破壞。為使外墻后澆帶施工縫處具有較好的防水性能,施工縫可做成凹凸形,并附加止水鋼板(見下圖)

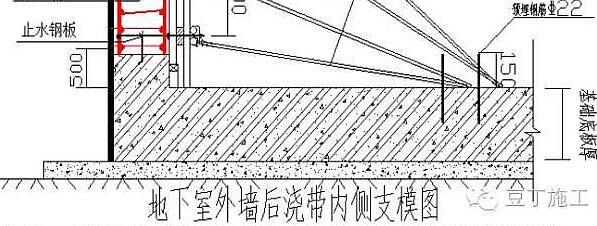

2.6地下室外墻后澆帶內側支模具體做法如下圖所示:
2.7板面后澆帶

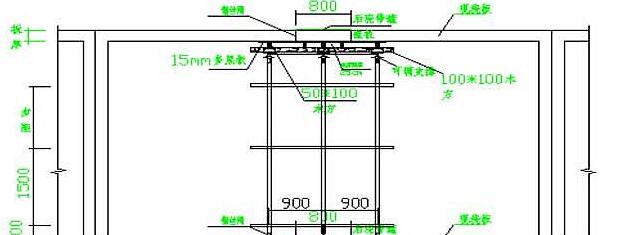

(1)板后澆帶的底模與支撐系統與兩側現澆板模板分離。后澆帶混凝土澆筑前,后澆帶位置的頂板模板與支撐系統不得拆除。模板支設方式見下圖示意:

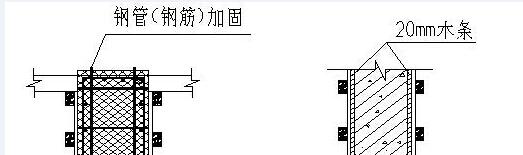

2.8后澆帶兩側垂直施工縫采用鋼絲網模板,鋼管(鋼筋)加固,并在豎向施工縫兩側處設置木條。以保證新舊混凝土銜接光滑平整。
為預防采用一次性單層鋼板網而造成混凝土及混凝土漿流入后澆帶,不易清理。施工中采用以下做法:梁板底筋用與砼同成份水泥砂預制(條)塊(形如陰欄壩)來擱置底筋,避免混凝土從底筋下涌入后澆帶。對于墻和較深的梁(≥600mm),則采用雙層網作一次性模板,雙層網中一層為鋼板網,一層則為細網眼鐵絲網,兩層網片可事先綁扎固定在一起。雙層網用定型鋼筋支撐,定型鋼筋與底筋、面筋焊接固定。具體做法如下圖所示:
2.9混凝土澆筑28天后,下方模板與支撐方可拆除。為了避免工人誤拆后澆帶支撐架,架子與模板用黃黑相間顏色標記。
2.10板后澆帶混凝土選用微膨脹混凝土。后澆帶應一次澆筑,不宜設置施工縫。
2.11頂板后澆帶混凝土澆筑后應及時養護,養護時間不少于14天。要拆除后澆帶位置模板時,要對后澆帶兩側現澆梁板結構做好回頂。
3、施工縫的處理
3.1防止垃圾等雜物落入后澆帶內的措施:施工縫處理并清理干凈后,應在后澆帶兩側的板面上砌筑二皮磚墻,外側用磚砌體做成防水坎,然后在后澆帶的上面輔封蓋多層板,每邊超出磚墻20cm。避免以后施工過程中污染鋼筋及建筑垃圾掉入后澆帶內。
3.2梁頭部位:在拆模后綁扎鋼筋之前,施工隊放線人員將梁頭位置在墻上彈出邊線,接著施工隊派專人用砂輪切割機配合使用鏨子將梁頭位置精確鑿出,要求鑿除多余的混凝土,混凝土表面的水泥膜、浮漿、松動石子等,并清除干凈。
3.3后澆帶在澆灌前,應將鋼筋除銹,調直理順,將接縫處的砼鑿毛,清除松石子和雜物,清洗干凈,保持濕潤,并刷純水泥漿一道。
3.4后澆帶在澆筑砼時,振棒落振點先振兩側,后振中間,多點輕振,搗實。后澆帶搗實后即抹平,清除余漿。
三、后澆帶的保護措施
1、底板后澆帶的臨時保護措施
1.1后澆帶空置期間,為防止雜物、污水進入,可采取以下封閉措施:在底板后澆帶上側砌筑120mm寬、200mm高的磚帶,上部用膠合板或編織布全封閉。
2、混凝土墻后澆帶的保護措施
2.1墻體后澆帶內側的保護:墻體后澆帶采用膠合板加以全封閉,以防止雜物落入。
2.2頂板(樓面)后澆帶的保護措施:后澆帶封閉前,后澆帶位置的頂板模板不得拆除。個別需拆除的,需在28天后,并及時用鋼管回頂。
四、澆筑前的施工準備
1、材料準備
1.1澆筑后澆帶砼前應提前和商品砼廠家聯系,特別注意配合比的砼強度等級和微膨脹劑的摻入。
2、機具準備
2.1后澆帶位于基礎和墻體及梁的部位上采用振搗棒振搗,位于現澆板部位采用平板振搗器振搗。
3、技術準備
3.1在施工前應該注意砼配合比的情況,做好操作人員的交底工作,單獨做好鋼筋隱檢的工作,注意留置試塊。
4、作業條件
4.1滿足設計施工圖規定的時間,并在沉降觀測得到設計部門認可后、監理驗收合格后方可進行澆筑。
五、后澆帶施工工藝流程及施工方法
1、后澆帶施工工藝流程
拆除、清理后澆帶雜物→鋼筋除銹、整形、綁扎或補焊→模板支設→監理驗收→澆筑砼
2、后澆帶施工方法
2.1 拆除、清理后澆帶雜物:
(1)在現場施工時,為了追求后澆帶留置位置的準確和觀感,在后澆帶二側為鋼絲網和木方,現在施工時要將木方全部拆除,將多余的鋼絲網剔除。
(2)梁板后澆帶內的流漿和多出的砼需鑿除干凈并鑿直,將原有的砼垃圾全部清理干凈方可進入下道工序。
2.2鋼筋除銹和調直:
(1)鋼筋除銹包括將所有鋼筋全部除銹,基礎內的鋼筋用長把鋼絲刷進行除銹;
(2)除銹后用水將后澆帶內的鋼筋銹沖洗干凈;
(3)除銹后要將鋼筋彎曲的進行調直,梁板內的受力鋼筋需按設計要求進行搭接和補焊,需增補的鋼筋要進行增補;
(4)經監理單位驗收合格后,基礎除銹沖洗后要立即進行澆筑,樓層后澆帶在砼澆筑前進行沖洗,防止鋼筋二次銹蝕。
2.3 模板的支設:
(1)地下室底板后澆帶清理完成后可直接澆筑砼,不需裝模。
(2)梁板及外墻等部位的后澆帶需先裝模板才能澆搗。
(3)模板的支設同原設計梁(墻)板尺寸,下部支撐必須頂緊,地下室外墻加固用對拉止水螺桿。
(4)樓層后澆帶的模板從下到上分層進行,中間不能間斷。
2.4 后澆帶混凝土澆筑:
(1)混凝土澆筑前要將后澆帶內雜物清理干凈,用水沖洗后刷純水泥漿一道。
(2)混凝土比設計高一個強度等級的微膨脹混凝土澆筑,振搗密實
(3)后澆帶在澆筑砼時,振棒落振點先振兩側,后振中間,多點輕振,搗實。后澆帶搗實后即抹平,清除余漿。
(4)為保證后澆帶混凝土在規定的齡期內達到設計要求的強度,控制混凝土早期產生收縮裂縫,必須做好養護工作,并在混凝土澆筑完畢后12h進行,養護時間應不小于14d,水平梁板采用覆蓋麻袋澆水養護,以保證砼體處于濕潤狀態。
(5)在澆筑砼時,專人專職巡檢縫底支模,是否有松動,暴裂、變形等現象。如有即停止?jié)仓瑢χ_M行搶修后再澆筑。
六、后澆帶施工應注意問題
后澆帶要嚴格按施工規范和設計要求進行施工,施工中應高度重視下列問題:
1、后澆帶先澆混凝土完成后應進行防護,局部應覆蓋,四周用臨時欄桿圍護,防止施工過程中污染鋼筋,保證鋼筋不被踩踏。堅決避免后澆帶不設圍護,踩彎鋼筋、鋼筋雜亂、建筑垃圾較多,不易清理的現象。
2、后澆帶澆筑混凝土前必須將整個截面按照施工縫的要求進行處理,清除雜物、水泥薄膜、表面松動的砂石和軟弱混凝土層,并將兩側混凝土鑿毛,用水沖洗干凈,充分保持兩側混凝土濕潤,一般不少于24小時。在表面涂刷水泥凈漿或混凝土界面處理劑后,及時澆筑混凝土。若兩側混凝土不鑿毛就澆注,容易使新老混凝土的粘結強度難以保證,處理不好就會在后澆帶兩側造成兩條貫空裂縫,極易滲水。
3、后澆帶混凝土澆筑時,混凝土等級比原先混凝土提高一個等級,并在混凝土中摻加防裂抗?jié)B劑,使用微膨脹水泥,可使其產生微膨脹壓力以抵消混凝土的干縮,溫差等產生的拉應力,使混凝土結構不出現裂縫,提高抗?jié)B能力。
4、后澆帶后澆混凝土一定要精心振搗密實,注意澆水養護。避免因后澆混凝土用量較少,在后澆帶旁人工拌制混凝土,隨拌隨澆,嚴重影響了工程質量現象地發生。
5、后澆帶部位的梁,板內鋼筋不得切斷,該部位梁板內的加強鋼筋應嚴格按設計圖紙設置。
6、后澆帶跨內的梁、板在后澆帶混凝土澆注前,兩側結構長期處于懸臂受力狀態,施工期間,本跨內的模板和支撐不能拆除,必須待后澆混凝土強度達到設計強度值的75%以上后,方可按由上向下順序拆除。杜絕提前拆除后澆帶跨內的模板和支撐,造成板邊開裂,使結構承載能力下降。
7、在混凝土澆筑和振搗過程中,應特別注意振搗器距離模板的距離,防止混凝土振搗中水泥漿嚴重流失,一般振搗器距離模板控制在40~50cm之間,為了保證混凝土的密實性,在鋼絲網片及模板處,較深的垂直施工縫處應補用鋼釬人工搗實。
8、因后澆帶砼應采用提高一個強度等級、早強、補償收縮的混凝土。施工前單獨申請混凝土配合比,施工中提前做好水泥、砂、石和外加劑及摻合料的進場檢驗和試驗工作,及時申請混凝土配合比。澆筑時認真計量,在混凝土澆筑時按規定留置標養試件和同條件養護試件,用以檢驗和證明后澆帶混凝土的強度。混凝土澆筑后應重視其養護工作以提高混凝土的密實度和抗?jié)B性。
七、后澆帶質量保證措施
1、專人管理
為了使后澆帶施工達到一次性合格的質量目標,所有后澆帶的清理、鋼筋除銹、調直、模板的支設、砼澆筑等將派專人管理,并一直跟蹤至養護結束。
2、后澆帶混凝土的養護措施
為保證后澆帶混凝土在規定的齡期內達到設計要求的強度,控制混凝土早期產生收縮裂縫,必須做好養護工作,并在混凝土澆筑完畢后12h進行,養護時間應不小于14d,水平梁板采用覆蓋麻袋澆水養護,以保證砼體處于濕潤狀態。
八、后澆帶安全與文明施工注意事項
1、作業人員必須嚴格遵守勞動保護規定,正確佩帶和使用個人防護用品。
2、作業人員必須嚴格執行安全技術交底和班長班前講話要求。
3、交叉施工時,要有可靠的防護措施,不得傷害他人,也避免被他人傷害。
4、任何作業人員不得擅自拆動施工現場的腳手架、防護設施、安全標志和警告牌,如必須拆動時須經施工負責人允許方可。
5、作業人員不得隨意拋灑施工垃圾和排放污水等人為造成的環境污染。
6、作業人員除必須執行作業時間限制外,在作業過程中應該自覺減少和消除嘈音。
7、作業人員要堅持文明施工,個人行為要適應CI形象管理要求。
8、拆除樓頂模板時應該一邊拆支撐一邊拆模板,禁止一次性拆完支撐。未澆筑的樓層后澆帶頂面應覆蓋嚴密,防止物體從后澆帶中墜落傷人。
