一、地下防水工程的分項工程檢驗批和抽樣檢驗數量應符合下列規定:
1、主體結構防水工程和細部構造防水工程應按結構層、變形縫或后澆帶等施工段劃分檢驗批;
2、特殊施工法結構防水工程應按隧道區間、變形縫等施工段劃分檢驗批;
3、排水工程和注漿工程應各為一個檢驗批;
4、各檢驗批的抽樣檢驗數量:細部構造應為全數檢查,其他均應符合本規范的規定。
注釋:地下防水工程中,有一類檢驗批是需要全數檢查的,那就是細部構造!細部構造包括:施工縫、變形縫、后澆帶、穿墻管、埋設件、預留通道接頭、樁頭、孔口、坑、池等。
二、墻體水平施工縫應留設在高出底板表面不小于300mm的墻體上。拱、板與墻結合的水平施工縫,宜留在拱、板和墻交接處以下150mm~300mm處;垂直施工縫應避開地下水和裂隙水較多的地段,并宜與變形縫相結合。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
注釋:墻體水平施工縫設在高出底板表面不小于300mm的墻體上,就是說,必須吊模哦!

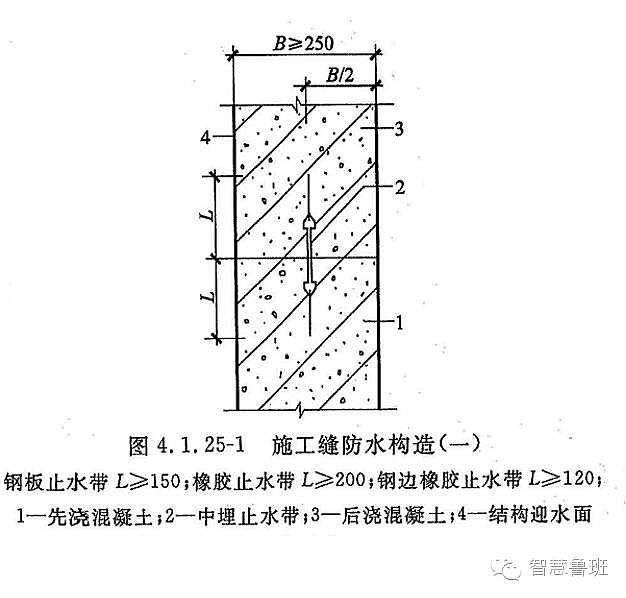

施工縫一般采用鋼板止水帶:
這是具體的做法。
注意:下面這種做法是錯誤的!
固定的鋼筋穿透了墻板,很容易滲水。
這是正確的方法。
箍筋處應該這么做:
三、水平施工縫澆筑混凝土前,應將其表面浮漿和雜物清除,然后鋪設凈漿、涂刷混凝土界面處理劑或水泥基滲透結晶型防水涂料,再鋪30mm~50mm厚的1:1水泥砂漿,并及時澆筑混凝土。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
垂直施工縫澆筑混凝土前,應將其表面清理干凈,再涂刷混凝土界面處理劑或水泥基滲透結晶型防水涂料,并及時澆筑混凝土。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。

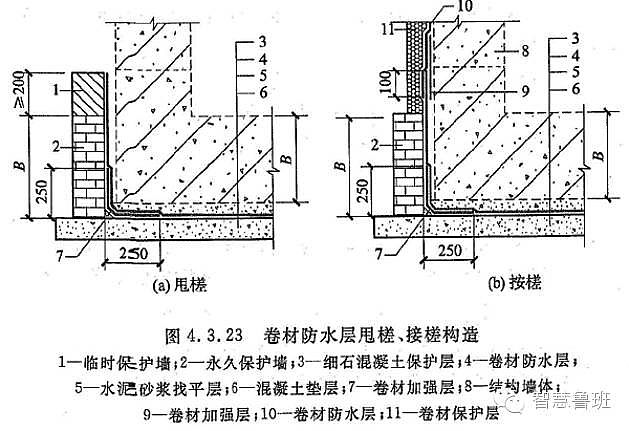

注釋:注意水平施工縫和垂直施工縫的處理方法,不一樣哦!
水平施工縫易于鑿毛,垂直施工縫不易于鑿毛,涂刷水泥基滲透結晶型防水涂料,省工效果又好!
這是水平施工縫鑿毛做法。
四、遇水膨脹止水帶應具有緩膨脹性能;止水條與施工縫基面應密貼,中間不得有空鼓、脫離等現象;止水條應牢固地安裝在縫表面或預埋凹槽內;止水條采用搭接連接時,搭接寬度不得小于30mm。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
注釋:遇水膨脹止水帶效果好不好,關鍵是看止水條的緩膨脹性能,規范規定:選用的遇水膨脹止水條(膠)應具有緩脹性能,7d的凈膨脹率不宜大于最終膨脹率的60%,最終膨脹率宜大于220%。
五、外貼式止水帶在變形縫與施工縫相交部位宜采用十字配件;外貼式止水帶在變形縫轉角部位宜采用直角配件。止水帶埋設位置應準確,固定應牢靠,并與固定止水帶的基層密貼,不得出現空鼓、翹邊等現象。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。

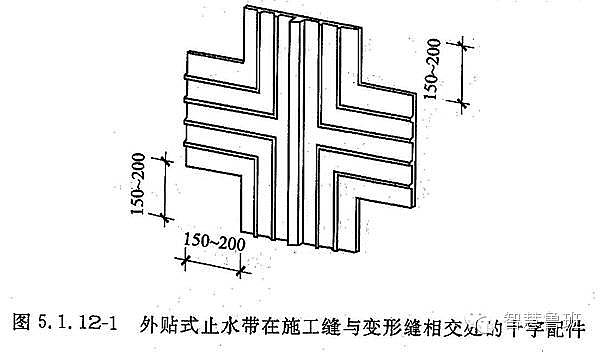

注釋:外貼式止水帶十字配件、直角配件長什么樣,下面兩張圖告訴你:

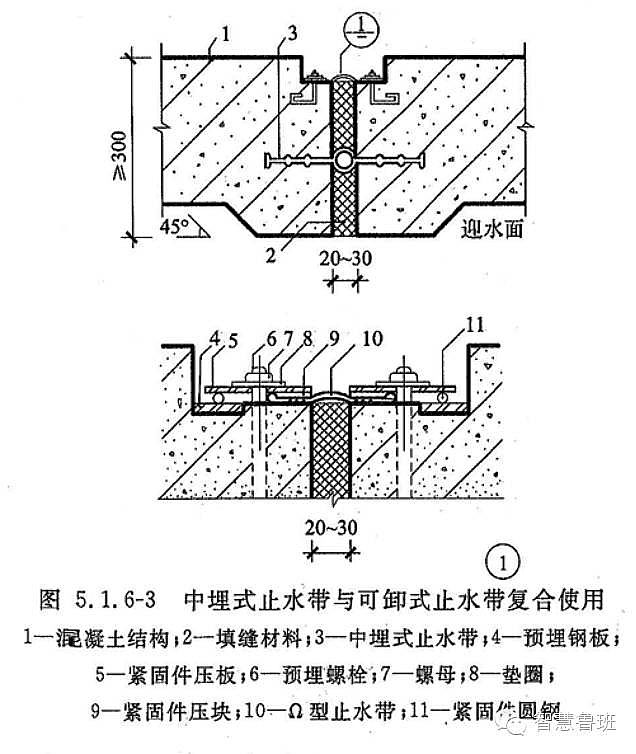

六、安設于結構內側的可卸式止水帶所需配件應一次配齊,轉角處應做成450坡角,并增加緊固件的數量。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
解釋:
七、后澆帶防水構造必須符合設計要求。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。

注釋:這樣的后澆帶如何施工?

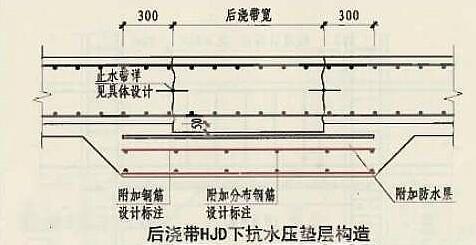

止水鋼板做法及固定,可參考下圖:

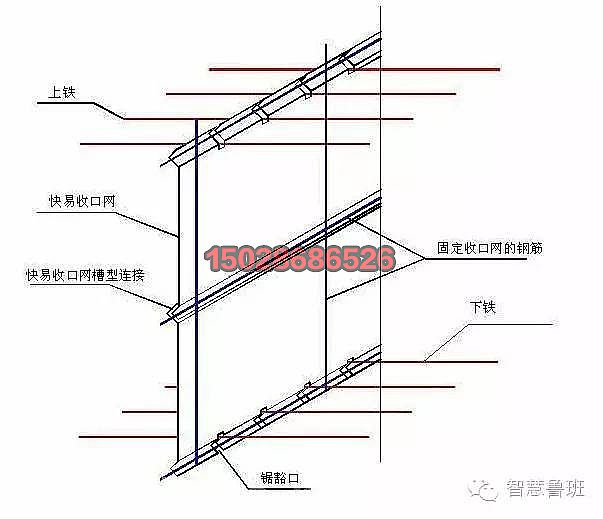

介紹一種先進的施工方法,快易收口網:

固定方法:
實例圖片:
混凝土澆筑完成后,幾乎沒有漏漿:
八、后澆帶兩側的接縫表面應先清理干凈,再涂刷混凝土界面處理劑或水泥基滲透結晶型防水涂料;后澆混凝土的澆筑時間應符合設計要求。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
注釋:清理,清掃口是少不了的:
上部應及時覆蓋:

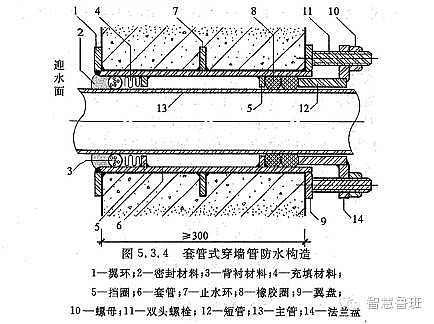

九、套管式穿墻管的套管與止水環及翼環應連續滿焊,并作好防腐處理;套管內表面應清理干凈,穿墻管與套管之間應用密封材料和橡膠密封圈進行密封處理,并采用法蘭盤及螺栓進行固定。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
注釋:很多管道進地下室是需要套管的!需要法蘭盤及螺栓固定!
如果你還是不明白,下面這張圖可以告訴你:
可是,親,洞口的加筋怎么沒有呢?(這個可以不學習)
十、用于固定模板的螺栓必須穿過混凝土結構時,可采用工具式螺栓或螺栓加堵頭,螺栓上應加焊止水環。拆模后留下的凹槽應用密封材料封堵密實,并用聚合物水泥砂漿抺平。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
注釋:簡單,上圖:
十一、樁頭頂面和側面祼露處應涂刷水泥基滲透結晶型防水涂料,并延伸至結構底板墊層150mm處;樁頭周圍300mm范圍內應抺聚合物水泥防水砂漿過渡層。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
結構底板防水層應做在聚合物水泥防水砂漿過渡層上并延伸至樁頭側壁,其與樁頭側壁接縫處應采用密封材料嵌填
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。
樁頭的受力鋼筋根部應采用遇水膨脹止水條或止水膠,并應采取保護措施。
檢驗方法:觀察檢查和檢查隱蔽工程驗收記錄。

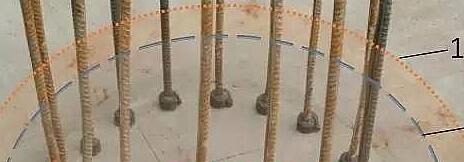

注釋:這里有三點需要注意:
圖中的1:300mm范圍內應抺聚合物水泥防水砂漿
2:水泥基滲透結晶型防水涂料延伸至結構底板墊層150mm處

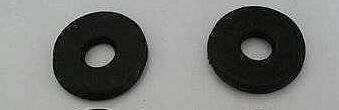

3:遇水膨脹止水條,也可是這樣的:
