止水鋼板的生產:1、加工制作
?、?strong>止水鋼板加工,按設計要求統一切割加工成型后,切割成3米長的止水鋼板。
2、工藝流程

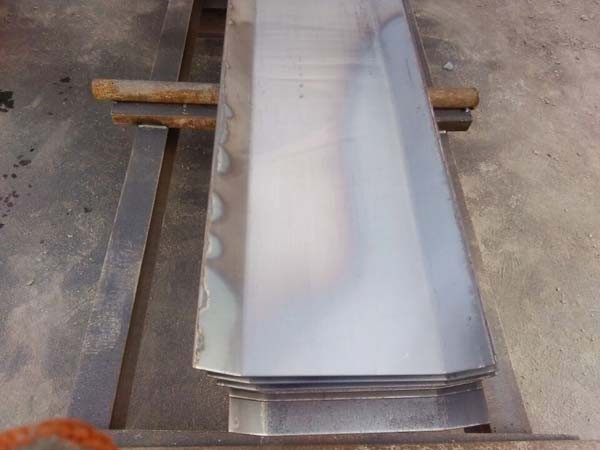

2.1止水鋼板 定位—止水鋼板固定—接頭焊接—剪力墻拉筋及定位鋼筋焊接—檢查驗收①止水鋼板位置確定好后,用墻體拉鉤筋臨時上下加緊固定,然后進行鋼板接縫焊接。止水鋼板接縫焊接止水鋼板搭接長度為50mm。鋼板焊接應分兩遍成活,接縫處應留2mm焊縫,第1遍施焊時,首先在中間、兩端點焊固定,然后從中間向上施焊直到上端,然后再從下端向中間施焊,第1遍完成后立即將藥皮用焊錘敲掉,檢查有無砂眼、漏焊處,如有應進行補焊。第二遍從下端開始施焊。②止水鋼板定位筋設置,沿止水鋼板方向,采用鋼筋焊接;一端焊接在止水鋼板上,另一端焊在鋼筋上對其進行定位兩側對稱設置。③剪力墻拉筋設置,由于剪力墻拉筋間距較小,中間總有一道穿過止水鋼板,止水鋼板接縫焊好后,在穿過止水鋼板的拉筋處把拉筋切斷,然后焊接在止水鋼板上,并在其拉筋切斷位置處加設一道拉筋,作為拉筋的補強鋼筋,具體做法見附圖.
3、檢查驗收
止水鋼板焊好后,應進行自檢,檢查有無砂眼、斷焊、漏焊或焊縫不飽滿之處,不符合要求的進行返工處理。定位鋼筋是否焊接牢固;附加拉筋是否加設,如若未設置或焊接不牢,將對其重新焊接或加設。檢查合格后,報監理工程師檢查驗收。
止水鋼板的質量標準:
1、止水鋼板焊縫必須飽滿,無夾渣,焊縫高度滿足要求,焊縫無砂眼,無燒傷、咬邊現象,接縫處鋼板和螺桿無變形、翹曲現象,止水鋼板的位置、標高正確;
2、材料進場后對止水鋼板的外觀質量進行檢查,斷面不符合要求的進行退換或截掉不用。
3、應盡量保證止水鋼板在墻體中線上。
4、止水鋼板的兩塊鋼板之間的焊接要飽滿,確保不滲水,一般是雙面焊;止水螺桿安裝后孔洞沒有縫隙,止水片無損壞。
5、止水鋼板墻體轉角處得處理:①、整塊鋼板彎折;②、丁字形焊接;③、7字形焊接。
6、止水鋼板穿過柱箍筋時,可以將所穿過的箍筋斷開,制作成開口箍,電焊在鋼板上止水鋼板穿過剪力墻時,可以將所穿過的拉勾斷開,然后把兩端的拉鉤焊接在止水鋼板上。止水螺桿穿過剪力墻的時候,先保證止水螺桿的位置,然后盡量再保證剪力墻鋼筋的位置。
