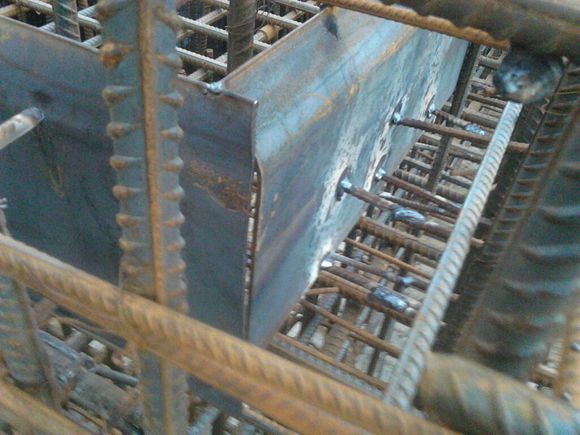

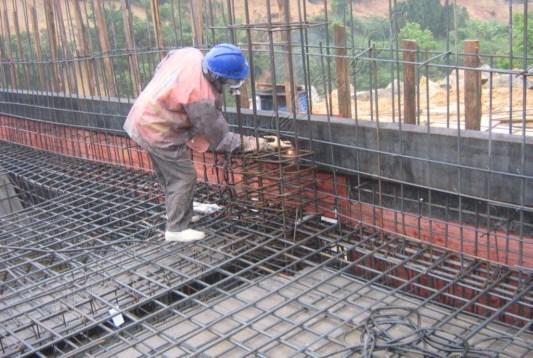

在止水鋼板的施工過程中,是否需要均勻切割,如果需要,一般切割的合適長度是多長?
在止水鋼板的加工過程中,通常需要在加工點進行均勻的切割,以保證切割的尺寸和質量。長度根據板材原材料的長度和運輸安裝的方便性確定。可以是3-6米,根據設計要求,將止水鋼板間的接縫切割成3米長,應盡量減少。采用搭焊時,搭焊長度應大于400 mm,焊縫必須滿焊。
拐角處允許焊接嗎?住在哪里是合適的地方?
一般允許在轉角位置焊接鋼板,無特殊要求,只要保證密封功能即可。一般情況下,在直線段處理比較方便,但在轉角處切柱鋼筋是不可避免的。在處理這種情況時,我們將柱箍點焊到鋼板上,并加密止水帶和鋼板下部的箍筋。當然,這也需要甲方的同意和監督。
如何固定直型鋼板,規范焊接?一圈的長度是多少?有什么規定嗎?

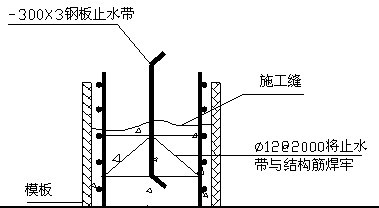

未規定固定。一般采用鋼筋點焊將鋼板焊接固定在直線位置。規范要求經設計批準。一般情況下,在直線位置要求單面搭接焊不小于100 mm,保證焊縫大于6 mm。
止水鋼板焊接要求?焊接質量要求?如何檢測?
止水鋼板的焊接要求具有止水性能。不需要專業的目視檢查。只要是全焊,就可以滿足要求。同時,建議采用低技術和低工作條件的搭接焊。不要直接焊接鋼筋,而是斜焊鋼筋。
如果用鋼筋焊接固定鋼板,可以直接焊接在結構鋼筋上嗎?
是的,但只能進行點焊,以盡量避免損壞結構鋼筋。實際上,止水鋼板的作用是延長水道的貫通路徑。只要鋼板焊接牢固,按設計意圖施工,就不會有什么問題。
在施工中,施工縫引起的施工質量問題主要是施工縫位置不當。施工縫鋪設時,未按規范要求設置在應力較小的地方,施工縫處理不當。
這是施工縫引起的主要和常見的施工質量問題。模板支護、鋼筋綁扎過程中,木屑、鐵釘等雜物落入接頭,未及時清除。上部結構混凝土澆筑后,新舊混凝土之間形成夾層。混凝土表面不鑿毛,殘渣不沖刷,使新舊混凝土結合不牢固,施工縫不設止水帶和混凝土墻。體薄,鋼筋過密,振搗困難,混凝土不密實,不采用補償收縮混凝土,造成殘茬部位收縮裂縫,施工縫的接縫形式選擇不當。
采用止水鋼板澆筑超級混凝土時,施工縫處無層水泥砂漿。蝶形緊固的上下混凝土不能牢固粘結。施工縫應嚴格按規范設置,并認真處理,避免因位置不當或處理不當造成質量事故,以保證結構的安全和使用壽命。對于單向板,施工縫應留在與板平行的任何短邊。位置:有主次梁的樓層應沿次梁方向澆筑,施工縫應留在次梁跨度中間1/3以內,或在縱橫墻交接處。
